2023年6月8日
-
建物が完成いたしました。
建物が完成いたしました。
完成写真をご覧いただくには
コチラから▶︎
-
2023年4月9日
-
完成間近!
完成間近となりました。
-
2023年4月5日
-
完成まであとわずか!
内部造作工事を行いました。
完成まであとわずかとなりました!
-
2023年4月2日
-
引き続き内部造作工事を行っております。
引き続き内部造作工事を行っております。
-
2023年3月30日
-

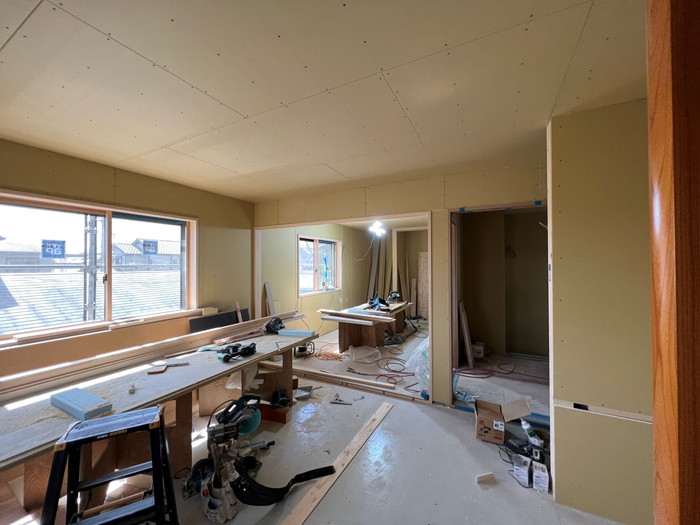

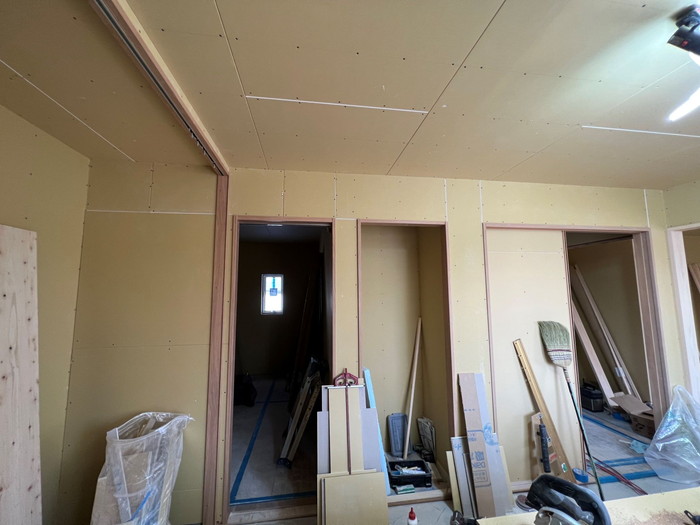

ボード貼付け工事を行いました。
ボード貼付け工事をしました。
・貼り付けたい壁の寸法に合わせてボードをカットし、壁前面に貼り付け、工具を使ってしっかり固定します。
ボードを貼り終えたら、クロスを貼る前にパテ処理をします。
-
2023年3月26日
-

内部造作工事を行いました。
内部造作工事を行いました。

・内部間仕切り下地施工状況

・フローリング貼り施工
-
2023年3月23日
-

1階床下地施工を行いました。
1階床下地施工を行いました。
-
2023年3月20日
-

上棟式を行いました。
上棟式を行いました。
上棟式とは、建物の骨格となる柱を立て終え、完成までの安全と建物の堅固長久を祈願する儀式です。
-
2023年3月15日
-

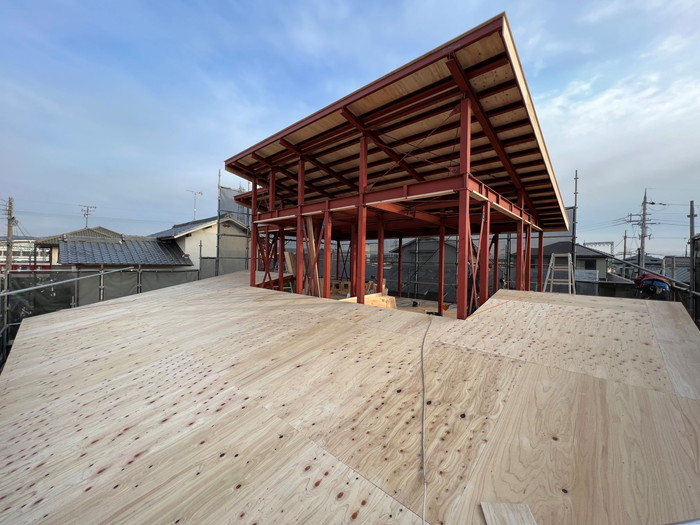

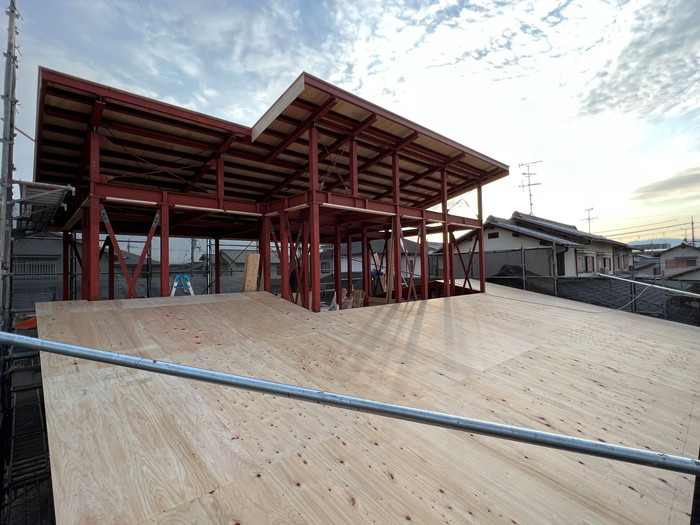

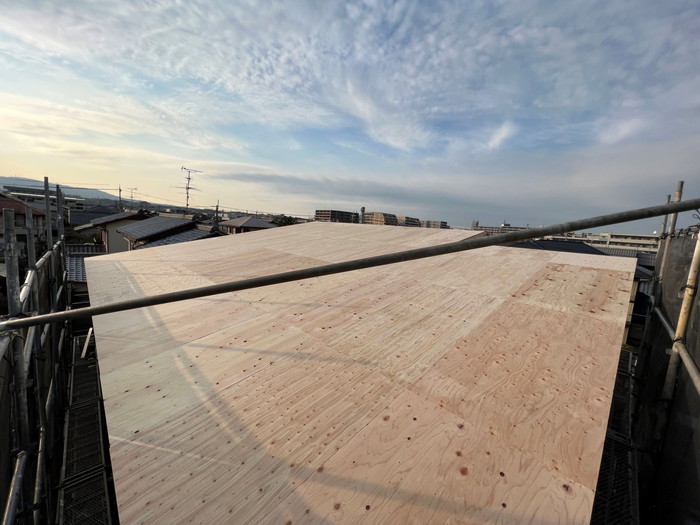

屋根下地施工を行いました。
屋根下地施工を行いました。
-
2023年3月8日
-

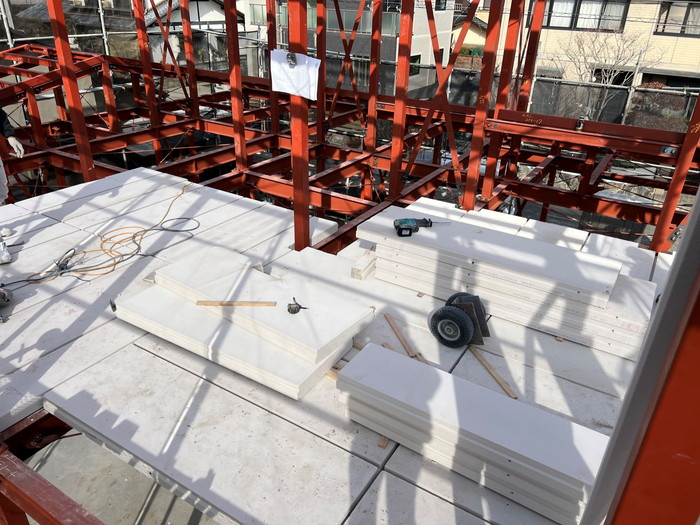

床ALC工事を行いました。
床ALC工事を行いました。
・内部の造作工事に入りました。床にALCコンクリートを敷いていきます。
-
2023年3月1日
-

外部足場を組み立てました。
外部足場を組み立てました。
-
2023年2月23日
-

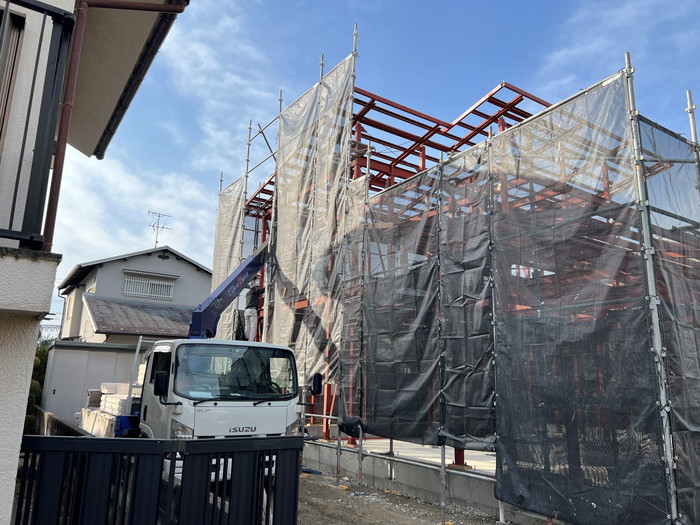

鉄骨建方工事を行いました。
基礎工事が完了しいよいよ上棟です。
-
2023年2月14日
-

スラブコンクリート打設施工を行いました。
・スラブコンクリート打設施工
-
2023年2月11日
-

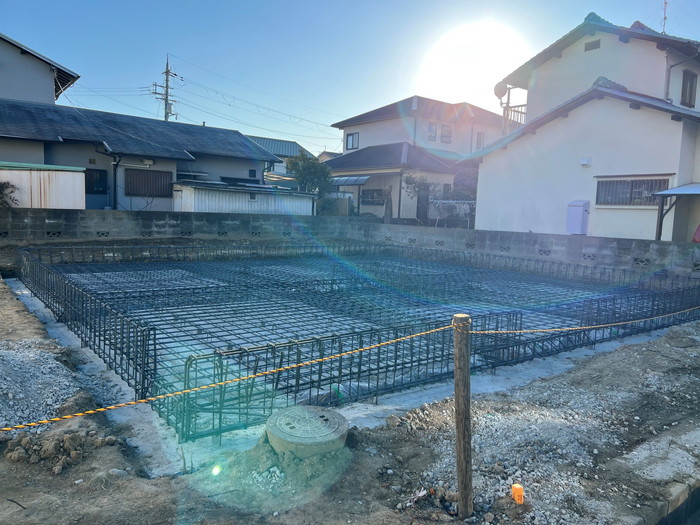

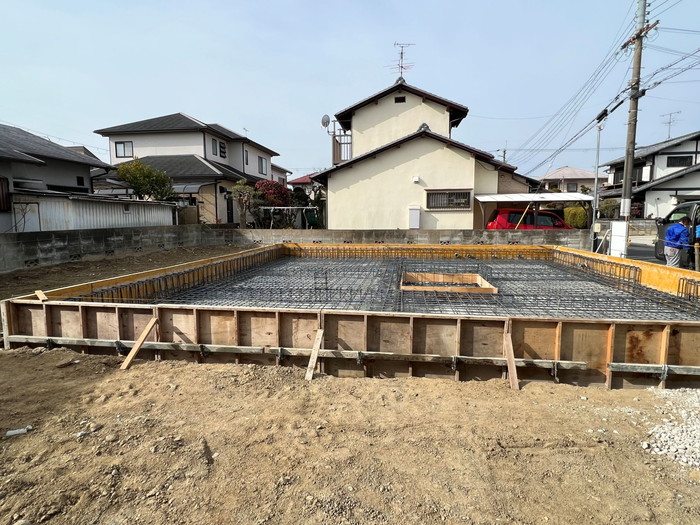

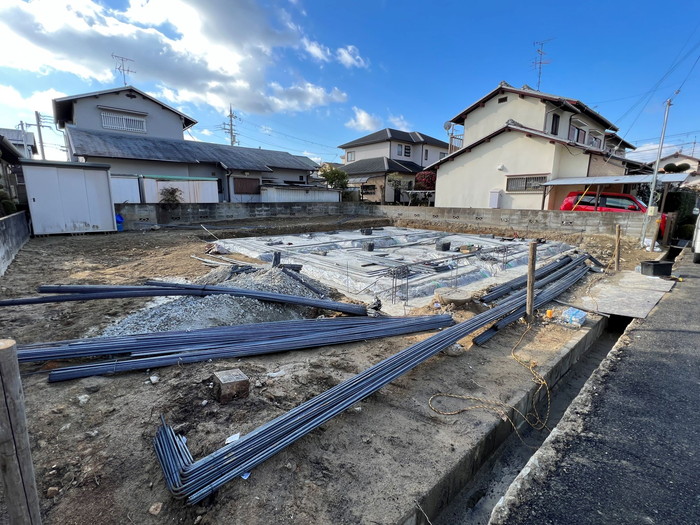

基礎配筋工事を行いました。
基礎配筋工事を行いました。べた基礎のダブル配筋になっていますので、とても丈夫です。
-
2023年2月5日
-

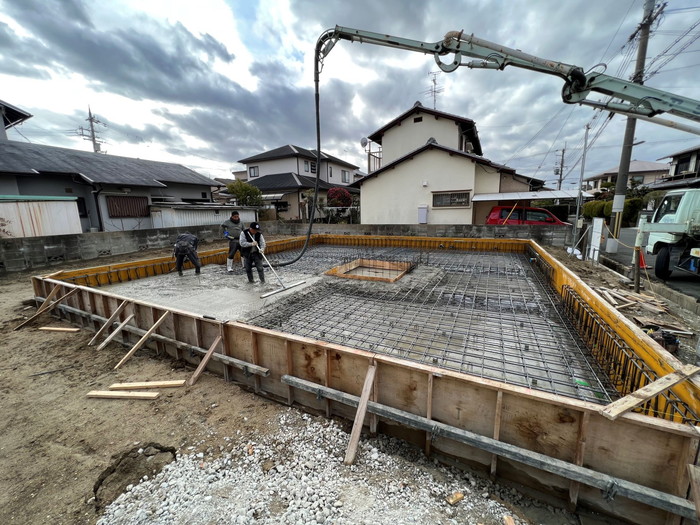

基礎工事が始まりました。

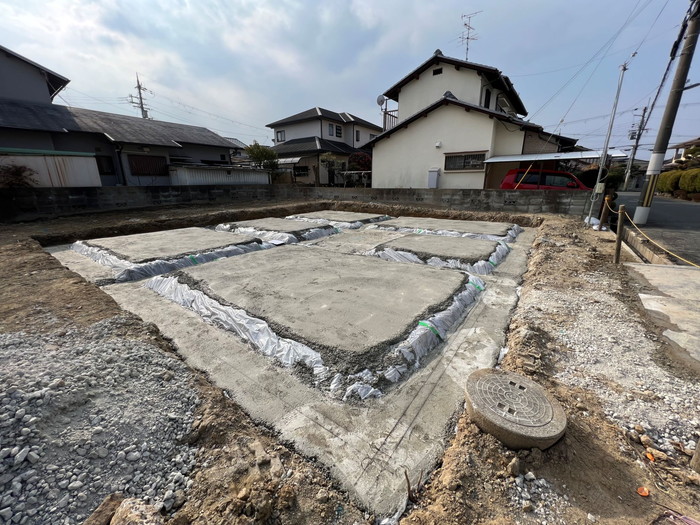

防湿シートを敷き詰めた後に、捨てコンクリート(略して捨てコン)の打設を行いました。
-
2023年1月23日
-
奈良県奈良市で新築工事がスタートしました。
敷地面積72.01坪、延床面積41.88坪の2階建て住宅の建築が始まりました。
これから現場状況をご報告していきます。どうぞお楽しみに!

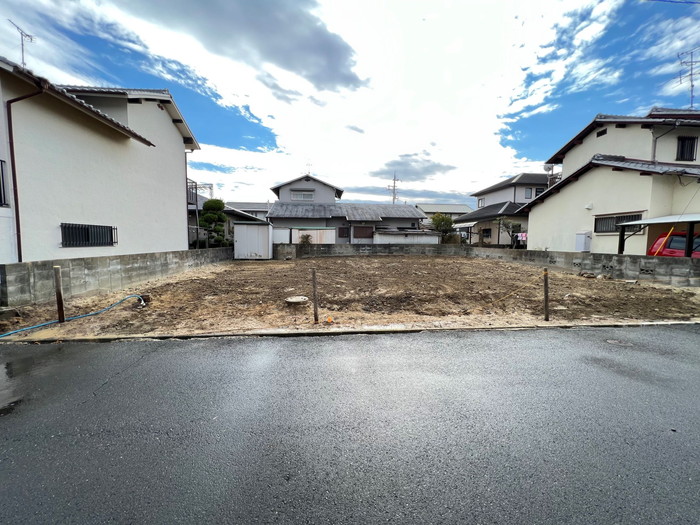

まずは地盤改良工事の様子です。
